- Proje No:
- 1106
- Proje Konusu:
- Kemalpaşa - Torbalı ve Alsancak Limanı Bağlantısı Demiryolu (68 KM)
- İşveren:
- T.C. Ulaştırma ve Altyapı Bakanlığı - Altyapı Yatırımları Genel Müdürlüğü
- Başlangıç - Bitiş:
- 2011 - 2019
- Girişim Tipi:
- Ortak Girişim
Detaylı Açıklama:

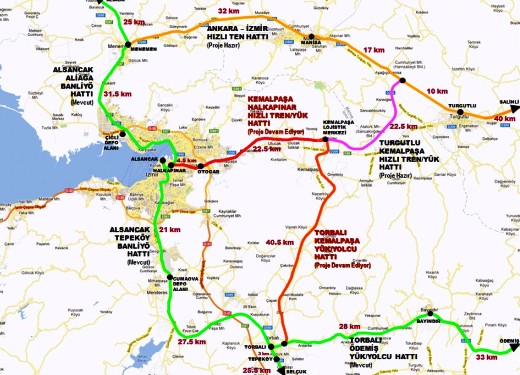

Torbalı - Kemalpaşa - Alsancak Limanı Arasında 68 km Uzunluğunda Çift Hatlı Demiryolu
Fizibilite Etüt Raporu ve ÇED Raporu
1/2000 Ölçekli Haritalar
Zemin Etüdleri ve Laboratuar Deneyleri (4,350 m Sondaj)
Güzergah Plan ve Profilleri
Hidrolik ve Hidrolojik Etütler
Drenaj, Platform, Bağlantı Yolları ve Üstyapı Projeleri
8 adet Tünel (Toplam 26.960 m)
2 adet Köprü, 21 adet Alt ve Üst Geçit Köprüsü, 5 adet Kutu Menfez
Torbalı ve Kemalpaşa’da 2 adet İstasyon Tesisi
SinyaIizasyon, Elektrifikasyon ve Telekomünikasyon Sistemleri
Kamulaştırma Planları
Otogar - Halkapınar Arasında 4507 m Uzunluğunda Çift Hatlı Yeraltı Metro Hattı
Fizibilite Etüt Raporu
1/2000 Ölçekli Haritalar
Zemin Etüdleri ve Laboratuar Deneyleri
Güzergah Plan ve Profilleri
Drenaj Projeleri
Otogar, Altındağ, Çamdibi, Vakıflar ve Halkapınar’da 5 adet Yeraltı İstasyon Tesisi
Toplam 727 m NATM Tünel
Toplam 3.655 m Aç-Kapa Tünel
Depo Sahası Bağlantısı
SinyaIizasyon, Elektrifikasyon ve Telekomünikasyon Sistemleri
ESER Tarafından Sağlanan Hizmetler
Çevresel Etki Etüdü
Detay Mühendisliği
Fiyat Tahminleri
Fizibilite Etüdü
İhale Dosyası Dokümantasyonu
Jeofizik Etüdler
Jeoteknik Etüdler
Temel Mühendislik
Topoğrafik Etüdler
